外高桥一厂扩容量替代项目除盐水制备车间及实验楼钢结构开始吊装

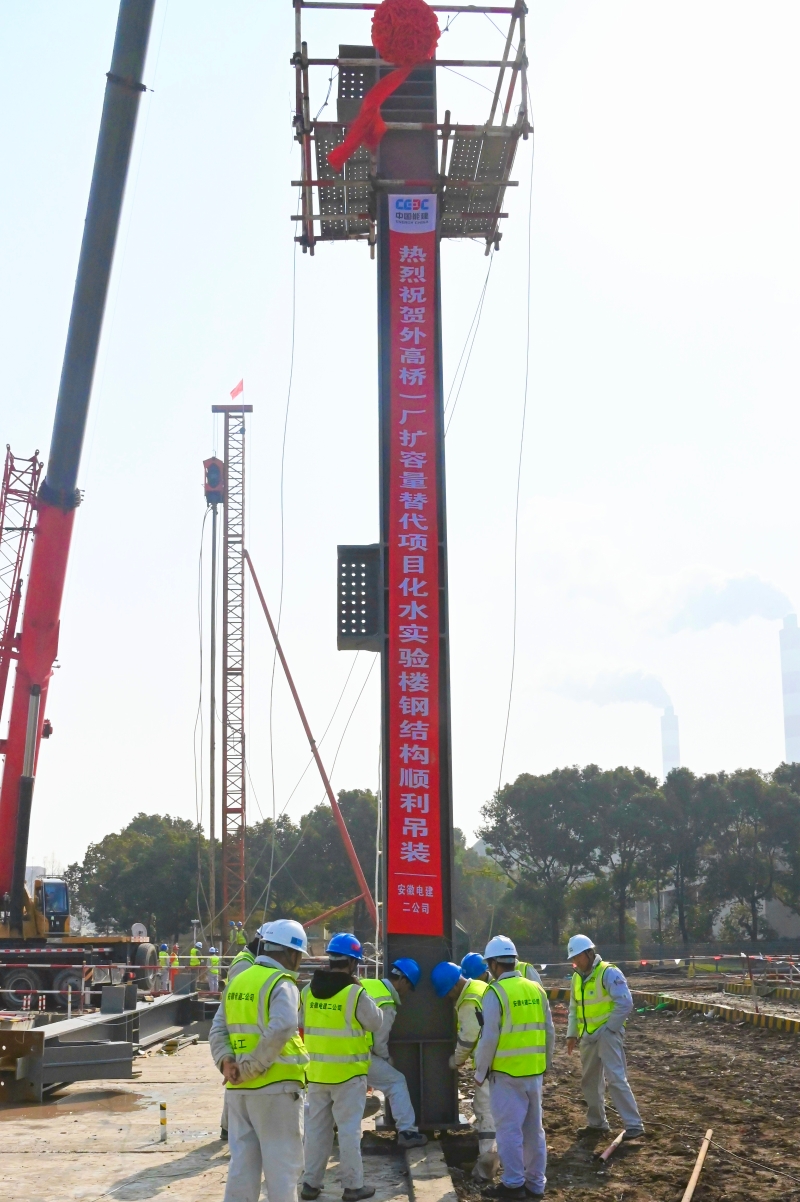

2月16日,外高桥一厂扩容量替代项目除盐水制备车间及实验楼钢结构开始吊装,为后续设备安装及整体工程推进奠定了坚实基础。

上午10时,首根钢柱在吊车的牵引下稳稳升起,精准就位。该施工区域所用支撑钢柱共69根,其中除盐水制备车间47根钢柱,钢梁最高点标高为10.85m,实验楼22根钢柱,钢梁最高点标高为12.95m。采用一台80吨汽车吊进行安装作业,配备一台25吨吊车辅助安装。将于三月中旬完成全部吊装任务。

在前期准备过程中,项目团队依据现场实际情况科学筹划、精准施策,优化施工方案,强化安全技术交底,并落实人员、机械、工器具等准备工作。吊装过程中,项目部管理人员全过程旁站监督,及时沟通协调,保证吊装工作安全高效完成。
